Đường dây 500kV Lào Cai- Vĩnh Yên Bài cuối: Chạy đua với thời gian, bảo đảm mốc tiến độ dự án

Admin
(Chinhphu.vn) - Trong những ngày này, các đơn vị thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên đang tranh thủ điều kiện thời tiết thuận lợi tập trung phương tiện nhân lực thi công đào đúc móng nhằm bảo đảm tiến độ chung của dự án.
Đường dây 500kV Lào Cai- Vĩnh Yên
Bài cuối: Chạy đua với thời gian, bảo đảm mốc tiến độ dự án- Ảnh 1.

Các nhà thầu huy động nhân lực làm ca đêm, phấn đấu hoàn thành các vị trí móng cột trong tháng 5 - Ảnh: VGP/Toàn Thắng

Chạy đua từng ngày với thời gian, đẩy nhanh tiến độ dự án

Trên công trường dự án đường dây 500 kV Lào Cai - Vĩnh Yên, những ngày này, không chỉ làm ngày, nhiều nhà thầu còn tăng ca làm đêm để tận dụng thời tiết thuận lợi, hoàn thành sớm đào đúc móng các vị trí vào  tháng 5 tới, chuẩn bị cho việc dựng cột và kéo dây từ tháng 6/2025. Tiến độ đang được tính từng ngày đối với các nhà thầu.

Ông Nguyễn Đức Thành, Phó Giám đốc Ban điều hành dự án đường dây 500 kV Lào Cai - Vĩnh Yên cho biết: Dự án đường dây 500kV Lào Cai- Vĩnh Yên có 11 gói thầu, trong đó có 10 gói thầu hỗn hợp thi công đường dây và một gói thầu thi công mở rộng trạm biến áp 500 kV Vĩnh Yên.

Vị trí 51 thuộc gói thầu hỗn hợp số 1 nằm trên địa bàn huyện Bảo Yên, Lào Cai do liên doanh nhà thầu Công ty cổ phần Tập đoàn PC1, Công ty cổ phần Xây lắp và Dịch vụ Sông Đà và Công ty TNHH Chế tạo cột thép Đông Anh thực hiện. Trong đó, Công ty cổ phần Xây lắp và Dịch vụ Sông Đà và  Công ty cổ phần Tập đoàn PC1 thi công xây lắp và nhà thầu cột thép Đông Anh sẽ chế tạo, cung cấp cột cho toàn bộ gói thầu này.

"Sau khi ký hợp đồng vị trí này, từ ngày 10/3, các nhà thầu rất tích cực khẩn trương thỏa thuận với người dân những tuyến đường tạm, phương án đền bù hoa màu, cây cối. Chính thức nhà thầu bắt đầu tiếp cận lên vị trí này vào ngày 20/3", ông Thành cho biết.

Theo ông Vũ Đình Bình, cán bộ kỹ thuật chỉ huy thi công của Công ty cổ phần Tập đoàn PC1, nhà thầu thực hiện 3 gói thầu số 1, số 6 và số 9 của dự án đường dây 500 kV Lào Cai - Vĩnh Yên.

Theo cam kết với chủ đầu tư, việc đào đúc móng sẽ kết thúc vào ngày 30/5. Từ 1/6 đến 30/7 nhà thầu sẽ hoàn thành phần lắp dựng cột và triển khai kéo dây từ tháng 7 đến 30/8 và kết thúc dự án.

Để đảm bảo các mốc tiến độ này, PC1 luôn bám sát theo tiến độ từng ngày, từng giờ của từng vị trí móng và thường xuyên có báo cáo với chủ đầu tư để kịp thời tháo gỡ vướng mắc trong quá trình thi công.

Đến thời điểm này nhà thầu đang đáp ứng tiến độ như đã cam kết. Nếu thời tiết thuận lợi đến ngày 30/5 sẽ kết thúc phần móng.

Trong khi đó, gói thầu số 2 có 47 vị trí móng, từ vị trí 52 cho đến vị trí 99. Gói thầu này bắt đầu thi công từ ngày 1/4, chậm hơn các gói thầu khác trên toàn tuyến đường dây hơn một tháng.

Tại vị trí 69 nằm trên địa bàn xã Tân Dương, huyện Bảo Yên, tỉnh Lào Cai, ông Nguyễn Thế Hiền, Chỉ huy trưởng gói thầu số 2 của nhà thầu Công ty TNHH Một thành viên Xây lắp Điện 4 cho biết, nhà thầu có thuận lợi là chính quyền địa phương và Chủ đầu tư giao mặt bằng đầy đủ để bắt đầu triển khai thi công từ ngày 3/4.

Đến thời điểm trung tuần tháng 4 này, đơn vị đã đồng loạt triển khai 23 mũi thi công 23/47 vị trí móng. Do thời gian bắt đầu thi công muộn hơn các gói thầu khác, để bắt kịp tiến độ chung của dự án, nhà thầu đã có giải pháp thi công riêng, bổ sung tăng cường nhân lực, tăng ca, tăng giờ.

"Bình thường đơn vị bố trí một tổ, đội 2 - 3 vị trí móng. Tuy nhiên, do tiến độ yêu cầu, đơn vị bố trí mỗi một tổ đội đảm nhiệm 1 vị trí khó và 2 vị trí dễ. Hiện nay đang thực hiện tăng ca đến 10 giờ đêm đối với các vị trí thi công", Chỉ huy trưởng gói thầu số 2 của nhà thầu Công ty TNHH Một thành viên Xây lắp Điện 4 cho biết.

Đường dây 500kV Lào Cai- Vĩnh Yên
Bài cuối: Chạy đua với thời gian, bảo đảm mốc tiến độ dự án- Ảnh 2.

Tranh thủ thời tiết thuận lợi thi công phần móng đang được thực hiện hết sức khẩn trương - Ảnh:VGP/Toàn Thắng

Vị trí 167 thuộc gói thầu số 4 tại tỉnh Yên Bái do nhà thầu Công ty cổ phần Sông Đà 11 đảm nhận. Đây là một trong những vị trí móng thi công khối lượng bê tông lớn nhất toàn tuyến, với khoảng 2.000 m3 bê tông.

Do nằm trên khu vực đất ruộng, gần suối, nền đất yếu, vị trí này được thiết kế dạng móng bản. Có mặt tại gói thầu này khi thời gian đã bước sang 19h, chúng tôi vẫn thấy hàng loạt máy móc và khoảng hơn 30 công nhân vẫn đang miệt mài làm việc xuyên đêm thi công lắp đặ cốt thép

Cùng với đó, nhà thầu còn bố trí 38 tổ, đội để triển khai các vị trí khác thuộc gói thầu số 4 nhằm bảo đảm tiến độ chung của dự án.

"Nhờ tuân thủ kỷ luật thi công và dốc sức đáp ứng tiến độ, chúng tôi đã có những vị trí đầu tiên hoàn thành công tác móng cột.

Dự kiến trong tháng 5 tới, Sông Đà 11 sẽ hoàn thành toàn bộ hố móng các vị trí trong gói thầu", ông Nguyễn Trung Kiên, Phó Ban điều hành Công ty cổ phần Sông Đà 11 khẳng định.

Tiến độ cung cấp cột thép: "Kiên quyết không để móng chờ cột"

Rút kinh nghiệm từ những bài học của dự án đường dây 500 kV mạch 3, công tác cung cấp cột thép và vật tư, phụ kiện cho các vị trí móng được đặc biệt quan tâm với phương châm "kiên quyết không để móng chờ cột".

Theo đó, đối với các vị trí trên núi, địa hình khó khăn, tranh thủ thời tiết thuận lợi, nhà thầu cung cấp cột thép sẽ vận chuyển, tập kết toàn bộ các thanh cột, các chi tiết cột, dây, sứ, phụ kiện lên từng vị trí móng. Khi móng hoàn thành, vật tư đầy đủ, việc dựng cột sẽ được tiến hành ngay.

Đường dây 500kV Lào Cai- Vĩnh Yên
Bài cuối: Chạy đua với thời gian, bảo đảm mốc tiến độ dự án- Ảnh 3.

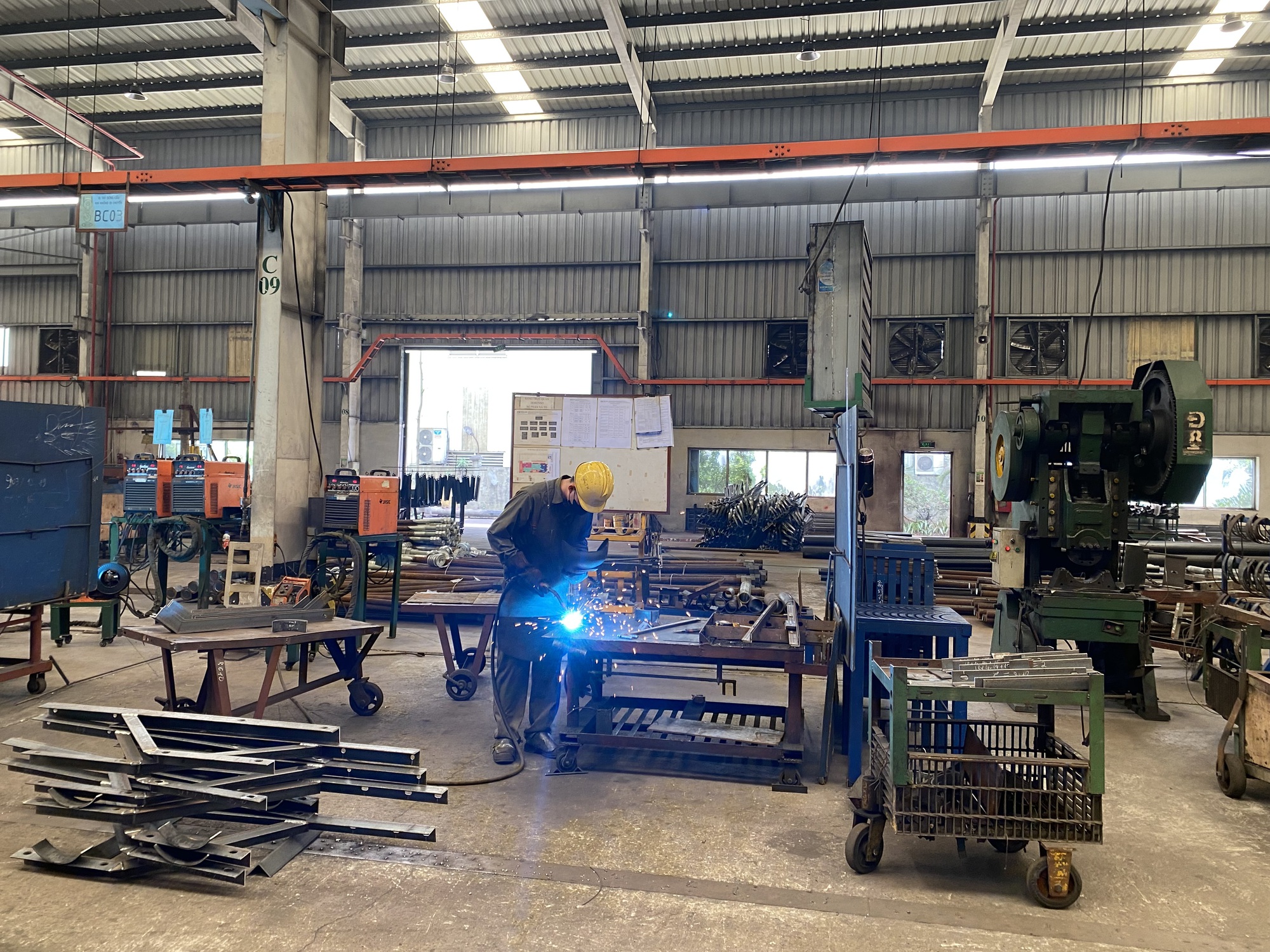

Công ty TNHH Chế tạo cột thép Đông Anh đang tập trung tối đa nhân lực để bảo đảm tiến độ cung cấp cột thép cho các nhà thầu xây lắp dự án đường dây 500kV Lào Cai - Vĩnh Yên - Ảnh:VGP/Toàn Thắng

Theo ông Nguyễn Trung Kiên, Phó Ban điều hành Công ty cổ phần Sông Đà 11, việc cung cấp cột là đường găng quan trọng sẽ quyết định tiến độ toàn dự án.

Liên quan đến gói thầu của đơn vị này, ông Kiên cho biết hiện đơn vị có 2 doanh nghiệp cung cấp cột đó là cột thép hình trong nước của Công ty cổ phần Đầu tư xây dựng và Thương mại Ngãi Cầu (Ngãi Cầu) và Công ty TNHH Xây lắp Điện 4 liên danh và cột thép ống nhập khẩu từ Trung Quốc.

Đối với cột thép nhập khẩu, nhà thầu đã hoàn thành các thủ tục để tạm ứng cho đối tác cung cấp để đối tác hoàn toàn yên tâm trong sản xuất, chế tạo cột và đáp ứng đúng tiến độ cung cấp về đến công trường cho đơn vị.

Cùng với đó, nhà thầu đã thường xuyên kiểm tra, đôn đốc giám sát đơn vị sản xuất cột, bố trí các cán bộ có chuyên môn nghiệp vụ thường trực tại các kho của nhà xưởng sản xuất nhằm kiểm tra hàng tuần, hàng tháng. Qua đó, đảm bảo tối đa lượng hàng của đơn vị đã đặt và kiên quyết không để móng chờ cột.

TIN LIÊN QUANDự án đường dây 500 kV Lào Cai – Vĩnh Yên Bài 1: Lan tỏa tinh thần mạch 3, cả hệ thống chính trị cùng vào cuộcDự án đường dây 500 kV Lào Cai – Vĩnh Yên Bài 1: Lan tỏa tinh thần mạch 3, cả hệ thống chính trị cùng vào cuộcĐường dây 500kV Lào Cai – Vĩnh Yên Bài 2: Điểm sáng trong công tác giải phóng mặt bằng, tranh thủ sự đồng thuận của người dânĐường dây 500kV Lào Cai – Vĩnh Yên Bài 2: Điểm sáng trong công tác giải phóng mặt bằng, tranh thủ sự đồng thuận của người dânGấp rút thi công dự án đường dây 500kV Lào Cai - Vĩnh YênGấp rút thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên

Ông Kiên cho biết thêm, cột thép hình truyền thống đã về đến công trường từ ngày 15/4 và cột ống nhập khẩu từ ngày 1/5 sẽ về tới công trường.

"Khi đó nhà thầu ngay lập tức sẽ vận chuyển toàn bộ cột lên các vị trí móng; đồng thời tập trung hoàn thành dựng cột kéo dây trước ngày 31/8 để phục vụ đóng điện cho toàn tuyến theo đúng chỉ đạo của Thủ tướng Chính phủ", đại diện Công ty cổ phần Sông Đà 11 khẳng định.

Có mặt tại Công ty TNHH Chế tạo cột thép Đông Anh để tìm hiểu tình hình cung cấp cột thép của doanh nghiệp này cho dự án đường dây 500kV Lào Cai – Vĩnh Yên, chúng tôi tận mắt chứng kiến không khí sản xuất sôi động tại các nhà xưởng. Cùng với đó là quyết tâm cao độ từ người lãnh đạo cao nhất của doanh nghiệp đến từng công nhân trong việc tập trung sản xuất để hoàn thành đúng tiến độ cung cấp cột cho dự án.

Ông Nguyễn Minh Đệ, Tổng Giám đốc Công ty TNHH Chế tạo cột thép Đông Anh cho biết, Công ty đang cung cấp cột cho 4/10 gói thầu của dự án đường dây 500 kV Lào Cai - Vĩnh Yên với 65 cột thép hình và 99 cột thép ống, tổng khối lượng hơn 20.000 tấn.

Đến thời điểm này, Công ty đã cấp xong 4 cột thép hình và đang tiếp tục vận chuyển những chuyến hàng tiếp theo lên công trường để đơn vị xây lắp lắp dựng những vị trí đầu tiên của dự án. Đối với cột thép ống, từ ngày 15/4, đơn vị đã cấp cột đầu tiên.

"Nhận thức được đây là dự án trọng điểm quốc gia và rất cấp bách, tiến độ theo từng ngày, do đó Công ty TNHH Chế tạo cột thép Đông Anh đã chuẩn bị rất kỹ lưỡng. Công nhân hiện đang tập trung sản xuất theo yêu cầu tiến độ  của Thủ tướng Chính phủ và lãnh đạo ngành điện. Chúng tôi làm việc xuyên lễ, xuyên Tết, đảm bảo cung cấp cột đúng hợp đồng nhằm đáp ứng tiến độ dự án", ông Đệ nhấn mạnh.

Hiện tại 2 nhà máy của Công ty TNHH Chế tạo cột thép Đông Anh có gần 600 cán bộ, công nhân viên tham gia sản xuất 3 ca, 4 kíp, làm xuyên lễ, không có ngày nghỉ để đảm bảo tiến độ cung cấp.

Doanh nghiệp này cũng hy vọng trong dịp nghỉ lễ 30/4 - 1/5 này các cảng, cửa khẩu vẫn làm việc thông suốt để vật tư sản xuất cột nhập về đúng tiến độ, "vì nếu ách tắc trong việc nhập hàng sẽ ảnh hưởng đến tiến độ dự án".

Đề cập về tiến độ cung cấp, đối với cột thép hình, Tổng Giám đốc Công ty TNHH Chế tạo cột thép Đông Anh cho biết do đơn vị chủ động vật tư nên dự kiến ngày 15 - 20/5 sẽ hoàn thành.

Với cột thép ống sẽ khó khăn hơn, có thể vào khoảng 15 - 20/7 mới hoàn thành, sau đó, đơn vị xây lắp sẽ lắp dựng và hoàn thành tiến độ khép kín tuyến trước ngày 31/8 để đóng điện dự án.

Công ty cổ phần Đầu tư xây dựng và Thương mại Ngãi Cầu tham gia hai gói thầu cung cấp cột cho dự án đường dây 500 kV Lào Cai - Vĩnh Yên. Trong đó, gói số 10 trực tiếp liên danh và gói số 4 gián tiếp với 60 vị trí. Tổng khối lượng doanh nghiệp này tham gia là hơn 8.000 tấn.

Với gói số 4, những cột thép góc là thế mạnh của Công ty, do đó, trong tháng 4 này, Công ty đảm bảo cấp toàn bộ các cột của gói thầu số 4. Dự kiến ngày 20 - 30/4, doanh nghiệp sẽ cấp toàn bộ 25 vị trí cột thép góc. Còn lại các cột thép ống đơn vị sẽ cấp từ đầu tháng 5 đến tháng 6 tới.

Đường dây 500kV Lào Cai- Vĩnh Yên
Bài cuối: Chạy đua với thời gian, bảo đảm mốc tiến độ dự án- Ảnh 7.

Sản xuất cột thép tại Công ty cổ phần Đầu tư xây dựng và Thương mại Ngãi Cầu- Ảnh:VGP/Toàn Thắng

Theo Phó Tổng Giám đốc Công ty Nguyễn Quang Tạo, với kinh nghiệm cung cấp cột từ đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối, tại dự án này, thời gian sản xuất rất gấp rút nên chúng tôi gần như không có khái niệm về ngày nghỉ. Anh em công nhân vẫn làm 3 ca, 4 kíp để kịp cung cấp cột thép cho các đơn vị thi công

"Từ tháng 5 đến tháng 6, thời tiết khu vực Tây Bắc bộ sẽ bắt đầu vào mùa mưa nên cả đơn vị xây lắp và đơn vị sản xuất cột sẽ phải đáp ứng tiến độ nhanh nhất để có thể dựng cột và kéo dây, tránh được khoảng thời gian mưa gió".

Có mặt tại công trường dự án đường dây 500kV Lào Cai – Vĩnh Yên những ngày tháng tư lịch sử này, hơn ai hết chúng tôi cảm nhận được không khí lao động thần tốc của các đơn vị thi công từ đào đúc móng, đến cung cấp cột thép và phụ kiện. Tất cả đang quyết tâm hướng đến mục tiêu chung, đưa dự án "về đích đúng hẹn" theo chỉ đạo của Thủ tướng Chính phủ.

Toàn Thắng
