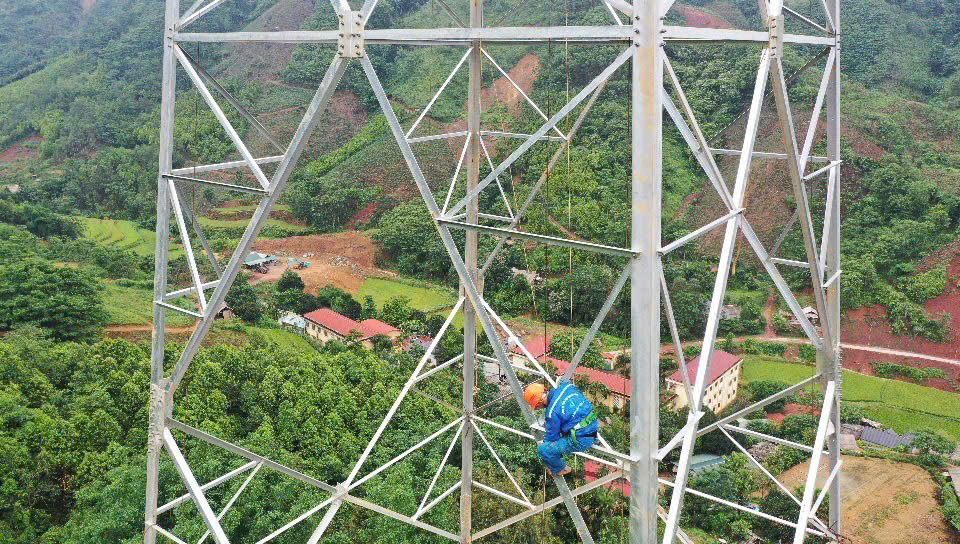

Công nhân thi công tại vị trí 88 (huyện Bảo Yên- Lào Cai) thuộc gói thầu số 2HH của dự án - Ảnh: Lê Tiên
Thủ tướng Chính phủ Phạm Minh Chính vừa ký Công điện số 81, trong đó chỉ đạo chủ đầu tư dự án đường dây 500kV Lào Cai - Vĩnh Yên cùng một số dự án năng lượng trọng điểm khác tập trung đẩy nhanh tiến độ để khánh thành vào ngày 19/8/2025.
Thực hiện chỉ đạo của Thủ tướng, các lực lượng thi công đã đồng loạt tăng tốc, vượt mọi khó khăn để hoàn thành dự án.
Bài 1: Vượt mưa nắng, bám công trường
Tinh thần thi công khẩn trương, quyết liệt nhận được sự hưởng ứng tích cực từ phía các nhà thầu của dự án, nhằm đảm bảo dự án về đích đúng tiến độ.
Ông Lê Văn Du, kỹ sư Ban Quản lý dự án Điện 1, hiện là chuyên viên điều hành Ban Điều hành các gói thầu số 3 và 4 của dự án, cho biết, ngay sau khi nhận được công điện của Thủ tướng, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) cùng chủ đầu tư đã ban hành văn bản chỉ đạo Ban Quản lý dự án và các nhà thầu phối hợp chặt chẽ, rà soát và triển khai các giải pháp để bảo đảm hoàn thành tiến độ đóng điện theo đúng yêu cầu của Thủ tướng.
Về công tác phối hợp giữa chủ đầu tư và nhà thầu, ông Du cho biết, trong suốt quá trình thi công, chủ đầu tư luôn theo sát, thường xuyên đôn đốc và phối hợp với các nhà thầu để điều phối nhịp nhàng giữa thi công móng và cung cấp cột, tránh xảy ra tình trạng lệch pha như có móng nhưng không có cột, hoặc ngược lại. Khi các vị trí móng gần hoàn thiện, chủ đầu tư sẽ thông báo sớm cho nhà thầu để kịp thời cung cấp cột, giúp tiến trình lắp dựng diễn ra liền mạch, tiết kiệm thời gian. Đồng thời, tư vấn giám sát cũng được thúc đẩy tăng cường kiểm tra, đôn đốc các nhà thầu thi công liên tục "3 ca 4 kíp", bất kể điều kiện thời tiết khắc nghiệt như nắng nóng gay gắt hay mưa kéo dài như những ngày vừa qua. Tinh thần thi công khẩn trương, quyết liệt này nhận được sự hưởng ứng tích cực từ phía các nhà thầu, nhằm đảm bảo dự án về đúng tiến độ.
Tại các khu vực thi công như Lào Cai, Yên Bái với địa hình đồi núi hiểm trở, độ dốc lớn và nhiều đá rắn, chủ đầu tư phối hợp cùng nhà thầu đã linh hoạt điều chỉnh hướng tuyến để phù hợp nhất, đồng thời phối hợp với tư vấn thiết kế để thay đổi giải pháp móng. Trong trường hợp đá quá cứng và khó thi công, phương án khoan neo hoặc đổ bê tông móng nổi được áp dụng, sau đó đắp trả tải trọng để đảm bảo ổn định và chống lệch cột. Đặc biệt, chủ đầu tư đã tăng cường huy động máy móc thi công đồng thời tại nhiều vị trí móng, ví dụ như dùng 4 máy đào thi công cùng lúc 4 hố móng, qua đó đẩy nhanh tiến độ.

Công nhân treo mình trên cao để lắp dựng cột - Ảnh: Lê Tiên
Về kiểm soát chất lượng, ông Du khẳng định kỹ thuật nhà thầu đã đầu tư hệ thống kiểm tra vật liệu đầu vào nghiêm ngặt. Tất cả vật liệu như xi măng, cát, đá đều được tư vấn giám sát và chủ đầu tư thẩm định kỹ lưỡng dựa trên các kết quả thí nghiệm, chứng chỉ COCQ và các tài liệu đánh giá chất lượng đi kèm. Quá trình thi công bê tông cốt thép, đắp trả hố móng và kiểm soát chất lượng cột đều được các nhà thầu tự kiểm soát trước khi được tư vấn giám sát nghiệm thu vòng hai. Chủ đầu tư cũng trực tiếp kiểm tra các vị trí quan trọng hoặc có nghi ngờ để đảm bảo chất lượng dự án được kiểm soát chặt chẽ và đồng bộ.
Bên cạnh đó, dự án cũng được dự đoán sẽ gặp tình trạng khan hiếm vật liệu do nhiều dự án trọng điểm cùng triển khai đồng thời. Tuy nhiên, nhà thầu đã chủ động đặt mua vật tư ngay từ đầu hợp đồng, đảm bảo nguồn cung liên tục và ổn định cho toàn bộ quá trình thi công. Đến thời điểm hiện tại, vật tư, vật liệu tại công trường vẫn được duy trì đầy đủ, không bị gián đoạn.
Ông Du nhấn mạnh, kinh nghiệm từ dự án đường dây 500kV mạch 3 cũng được vận dụng trong việc mở đường thi công các vị trí có địa hình dốc và khối lượng cột lớn nhằm tối đa hóa việc sử dụng cơ giới, bê tông thương phẩm và cẩu lắp dựng, góp phần tăng tốc độ lắp dựng cột và hoàn thành dự án đúng tiến độ.
Nỗ lực vượt khó
Tại vị trí 88 (huyện Bảo Yên- Lào Cai) thuộc gói thầu số 2HH do Công ty TNHH MTV Xây lắp Điện 4 (PCC4) thi công, mấy ngày qua trời đổ mưa, khiến con dốc dẫn lên đến đây trở nên trơn trượt. Dù vậy, những người thợ vẫn có mặt đầy đủ trên công trường, chuẩn bị vật liệu và lắp ráp các thanh gá và thực hiện công tác lắp dựng cột.
Ông Nguyễn Hữu Hùng, cán bộ kỹ thuật của gói thầu số 2, Công ty TNHH Đầu tư Xây lắp Điện 4, từng tham gia thi công gói thầu số 62 của dự án đường dây 500kV mạch 3, đoạn Nam Định- Phố Nối, cho biết: "Tính đến hiện tại, nhà thầu đã hoàn thành thi công móng ở 35 trên tổng số 47 vị trí. Những vị trí còn lại dự kiến sẽ hoàn thành chậm nhất vào ngày 20/6 tới. Về phần cột, chúng tôi đã dựng xong 7 vị trí và đang thi công thêm 10 vị trí khác".

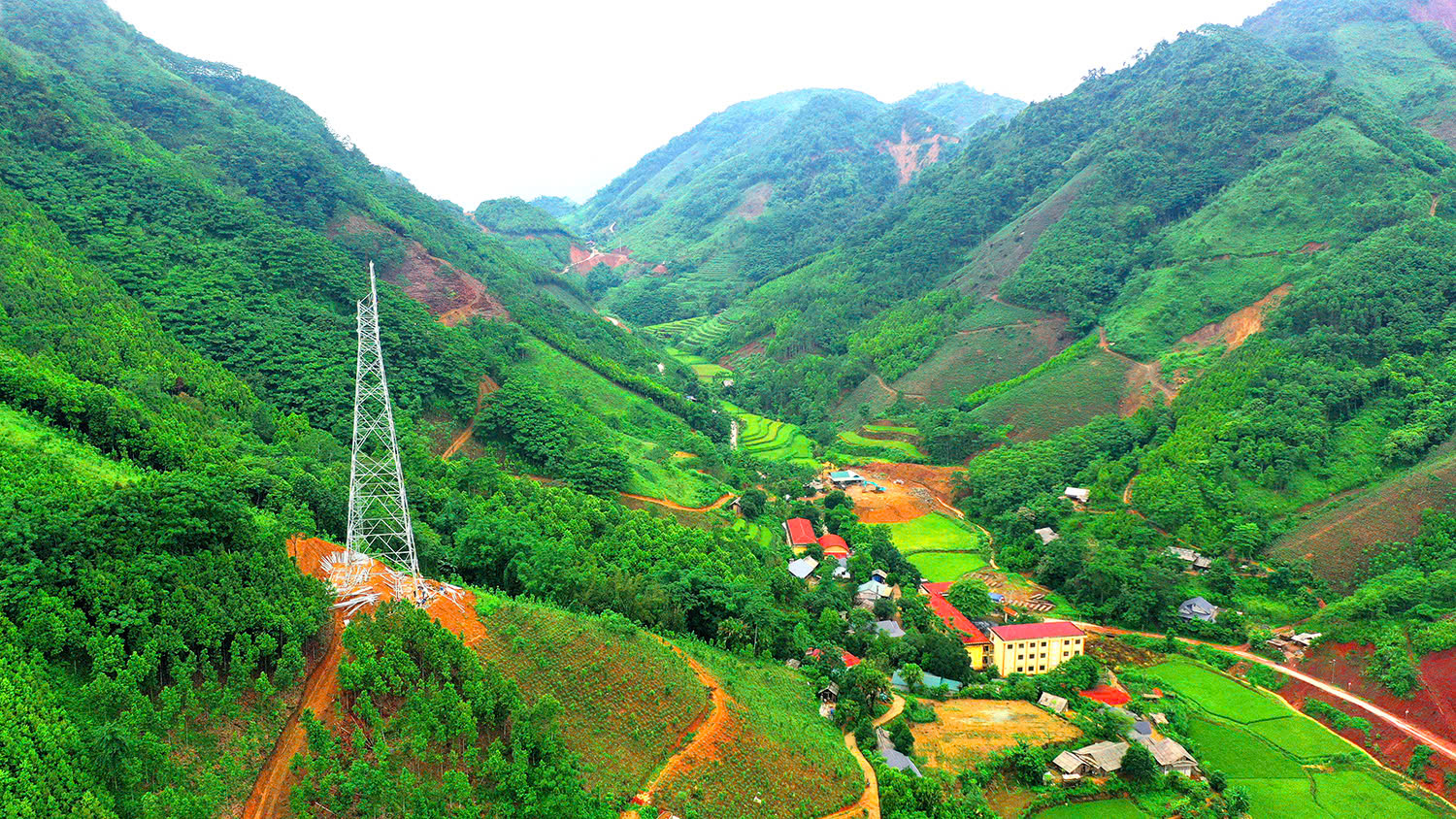

Vị trí 88 (huyện Bảo Yên- Lào Cai) thuộc gói thầu số 2HH - Ảnh: Lê Tiên
Theo hợp đồng, tiến độ gói thầu số 2 kéo dài từ ngày 1/4 đến 31/8/2025. Với mục tiêu bảo đảm tiến độ, nhà thầu dự kiến tăng cường nhân lực để hoàn tất phần cột ống và cột néo trước cuối tháng 7, song song với công tác kéo dây và kéo gờ nhằm đảm bảo hoàn thành toàn bộ các hạng mục đúng thời hạn.
Điều kiện thời tiết mưa ẩm cùng địa hình dốc trơn trượt tại khu vực thi công là thách thức lớn. Để vừa bảo đảm tiến độ vừa đảm bảo an toàn, nhà thầu tận dụng những lúc thời tiết thuận lợi để tăng ca. Các khu vực có nguy cơ sạt lở đất trên taluy đều được thiết lập rào chắn bảo vệ nghiêm ngặt. "Nhà thầu đã bố trí nhiều đội thi công cùng lúc để rút ngắn thời gian, tránh chậm tiến độ," anh Hùng cho biết.
Việc vận chuyển vật liệu lên công trường cũng được đảm bảo thông suốt nhờ sử dụng xe chuyên dụng như xe ba cầu, xe quấn xích. Khi đường đi bị lầy lội, đơn vị thi công chủ động rải đá để tạo điều kiện thuận lợi cho phương tiện di chuyển.
Đặc biệt, những vị trí móng gặp khó khăn do vướng đá như vị trí 79, 67, 68 và 78, dù ảnh hưởng đến tiến độ nhưng đến nay phần đào móng đã gần hoàn tất. Ông Hùng cho biết, kinh nghiệm từ dự án đường dây 500kV mạch 3 trước đó đã giúp nhà thầu áp dụng hiệu quả các biện pháp thi công phù hợp. Đối với thi công cột ống, nhà thầu áp dụng kỹ thuật gá lắp cột dưới đất trước khi kéo lên, rút ngắn thời gian dựng cột từ gần một tháng xuống còn 5-7 ngày mỗi vị trí. Điều này góp phần đẩy nhanh tiến độ đáng kể so với phương pháp truyền thống.
Song song với tốc độ thi công, nhà thầu luôn đặt chất lượng và an toàn lao động lên hàng đầu. Mọi quy trình kỹ thuật đều được tuân thủ nghiêm ngặt. Mỗi vị trí thi công đều được nghiệm thu nội bộ với sự giám sát chặt chẽ của cán bộ kỹ thuật và ban điều hành trước khi mời đơn vị tư vấn và chủ đầu tư nghiệm thu chính thức.
Anh Thơ
>> Bài 2: Tiếp lửa 'tinh thần mạch 3' trên công trường đường dây 500kV Lào Cai-Vĩnh Yên
